先说结论:这不是“把十部法装进一本书”,而是把企业的环保管理系统重写了一遍,如果把过去的环保合规比作一套“分散插件”,那么法典时代正在把它升级为一套统一操作系统。

过去,很多企业的管理习惯是这样的:
项目阶段看环评,运营阶段看排污许可,出了问题再看应急,遇到检查再补台账。
这种思路的最大问题,不是动作少,而是彼此断开:前端的选址问题,没有传导到中端的环评策略;中端的工艺变化,没有同步进入排污许可;后端的数据异常,没有形成完整的上报、复盘和责任追踪链条。

法典落地之后,监管逻辑的核心变化是:源头准入、建设审批、持证排污、在线监测、事故报告、行政处罚、信用惩戒与个人责任,被串成了一条线。
企业最危险的,不再只是某一个违法点,而是“前端失误—中端失控—后端失证”的连锁反应。

一页摘要:管理层最该抓住的六个判断

1. 法典重构的不是法条数量,而是经营系统。
环保合规不再只是环保部门的专业工作,而是投资、工程、生产、采购、法务、人力共同参与的经营底线。
2. 项目风险明显前移。
真正高成本的问题,很多不是投产后发现,而是在选址、准入、环评、重大变动判断阶段就已经埋下。
3. 排污许可证成为运营“母文件”。
证照、现场、设施、数据、台账、报告必须相互一致;一旦不一致,管理层面对的不只是整改,而是持续暴露。
4. 数据正在成为执法最硬证据。
在线监测、自行监测、异常报告、原始记录、执行报告,已经从“支持材料”转变为“证据链主干”。
5. 外包不再等于免责。
环评、监测、运维、危废委托、土壤调查修复等第三方服务,一旦失真,委托方可能沿着连带责任链被一并追上。
6. 责任穿透越来越“向上、向内、向长期”。
向上,穿透到法定代表人和主要负责人;向内,穿透到流程、制度和预算安排;向长期,穿透到信用、招投标、融资和品牌声誉。

法典关键信息速览

• 公开信息显示,《中华人民共和国生态环境法典》已于 2026 年 3 月 12 日 通过,2026 年 8 月 15 日 起施行。
• 法典共 5 编、1242 条。
• 法典施行后,环境保护法、环境影响评价法等 10 部法律 同时废止。
• 每年 8 月 15 日 为全国生态日。





管理启示:
企业真正感受到压力的原因,不是“法条更多”,而是过去被拆散处理的问题,如今被纳入同一条监管链。
最有效的切入点也不是做一份“法条解读”,而是做一轮 证照—现场—数据—责任 的穿透式诊断。

二、谁会最先感到冲击:五类最受影响的企业与场景

1. 正在上项目、扩产、搬迁、技改的建设单位
这类企业最容易在“项目推进速度”与“环保程序完整性”之间做出错误取舍。法典实施后,选址、准入、环评、三同时、验收之间的衔接要求更强,一旦前端失手,后端补救成本会指数级上升。

2. 依赖排污许可证运行的工业企业
化工、冶金、建材、能源、造纸、纺织、食品加工、污水处理、危废处置等行业,都会更加明显地感受到“持证排污、按证排污、留痕管理”的硬约束。

3. 数据暴露度高的重点监管单位
在线监测设备、自动监控联网、执行报告、自行监测、视频监控、异常报告机制不健全的企业,会最早在执法中暴露问题。

4. 第三方依赖度高的企业
把环评、监测、环保运维、危废处理、修复调查大量外包的企业,如果没有建立供应商尽调、过程复核、违约追偿和留痕机制,外包越多,责任链反而越长。

5. 涉及老地块、历史污染和碳履约的企业
历史工业地块再开发、厂区搬迁、并购旧厂、重点排放单位、地下水高风险行业、新污染物暴露行业,都将面对更高的不确定性和更严的举证要求。

三、七个结构性变化:企业为什么不能再用旧经验做新合规

3.1 从“拿地以后再看环保”到“准入在投资前就要判断”

过去的常见误区,是把生态环境要求看作审批环节的一部分,认为只要项目关系推进顺利,后面总能补手续。
法典时代,生态环境分区管控、规划环评、项目环评的衔接更紧,意味着项目能不能上、能在哪里上、采用什么工艺、对应什么污染控制条件,都应在投资决策阶段前置判断。

管理动作:
• 把“生态环境准入核查”纳入投决会前置材料;
• 对园区项目、并购项目、老厂区再开发项目,单独做环境尽调;
• 对涉及地块交易、用途变更和腾退搬迁的项目,同步审查土壤和地下水风险。

3.2 从“环评是审批手续”到“环评是项目真实性审查”

法典背景下,环评最大的变化不是名字,而是定位:它越来越像对项目真实性、完整性和前端治理能力的系统审查。
谁对产能、原辅料、污染因子、治理设施、能耗结构、排放边界负责,谁就不能把环评当作单纯的顾问交付件。

管理动作:
• 对环评申报材料建立内部复核机制,尤其是产能、工艺、物料、排口和防治设施参数;
• 把“是否触发重大变动”嵌入工程变更流程;
• 高能耗、高排放项目同步建立“污染账+碳账”双账本意识。

3.3 从“办证即可”到“排污许可证成为运营主线”

排污许可证不再是一个静态文件,而是企业运行边界的书面表达。
许可证载明什么,现场就应是什么;现场发生什么变化,许可证就应同步调整。
企业最容易出问题的,不是完全没有证,而是有证但证照、现场、设施、数据不一致。

管理动作:
• 每季度至少开展一次“证照—现场—台账—数据”四对照;
• 技改、扩产、换料、增设排口、新增治理设施时,先判断许可变更需求,再实施工程动作;
• 把许可证要求拆成班组可执行清单,而不是停留在环保部文件柜里。

3.4 从“监测是支持材料”到“监测是证据链中心”

未来执法最敏感、最直接、最难狡辩的部分,是数据。
在线监测、自行监测、异常数据说明、设备运维记录、执行报告、原始记录、留样与质控,都在逐渐变成案件的核心证据。

管理动作:
• 建立异常数据响应 SOP:发现异常、记录原因、立即排查、必要复测、形成报告、闭环留痕;
• 对在线设备、站房和关键参数点位实施权限管理;
• 对第三方监测与运维实行结果复核,不以“外包给专业机构”为免责逻辑。

3.5 从“第三方背锅”到“委托方也要尽到选择与监督义务”

企业把任务外包,不等于把责任也一并转移。
在环评、监测、环保设施运维、危废运输处置、修复调查等场景中,如果第三方造假、偷工减料或履约失真,委托方是否尽到审查和监督义务,会成为追责的关键。

管理动作:
• 建立第三方服务商白名单和分级管理机制;
• 合同中明确数据真实性、现场抽查权、违约追偿和留痕要求;
• 对高风险委外事项实施“资质+履约+现场+结果”的四重审查。

3.6 从“只盯污染物”到“污染+碳+新污染物+地下水”同步管理

过去的很多环保管理习惯,围绕废水、废气、固废三大块展开。
法典时代,绿色低碳发展、新污染物、光污染、电磁辐射、地下水防渗、土壤调查、生态环境信用监管等内容变得更不可忽视。

管理动作:
• 对重点排放单位建立碳排放边界识别、数据采集和履约机制;
• 对高风险行业梳理新污染物、地下水和历史污染暴露清单;
• 把“传统污染控制项”和“新型风险项”放进同一张年度风险地图。

3.7 从“企业承担后果”到“个人、信用、融资、项目机会共同承担后果”

法典时代最直观的感受,是责任在穿透。
穿透到个人,意味着法定代表人、主要负责人、直接责任人员的风险上升;
穿透到信用,意味着处罚不只停留在罚款,而可能影响招投标、融资、评级、供应链与品牌;
穿透到经营,意味着环保问题不再只是整改成本,而可能变成项目延误、资本折价和声誉损失。

管理动作:
• 建立高管环保风险定期汇报机制;
• 对重大合规缺口设置明确的预算、时限和问责机制;
• 将环保绩效与项目审批、采购准入、管理考核挂钩。

四、五个最典型的高风险场景:企业最容易在哪些地方“踩空”

场景 1:老厂区扩建,但没有同步重审环评与许可
风险在于企业习惯把“原来就在这里生产”理解为天然合规,但工艺、规模、排口一旦变化,历史证照可能已无法覆盖现实生产。

场景 2:技改提产,却只从生产效率角度看问题
一条产线提产 15%,在生产看来是效率优化;在环保看来,可能意味着污染物排放总量、设备负荷、监测参数、执行标准和许可边界全部变化。

场景 3:危废委外处理,合同签了但过程没管
危废的真实风险,不只在出厂门前,而在出厂门之后。去向不清、转移联单异常、处置不规范、受托方履约失真,都可能把风险重新转回产生单位。

场景 4:在线数据异常,现场先“想办法把数调顺”
这是最危险的反应方式之一。异常本身并不可怕,可怕的是企业为了避免暴露问题而动设备、动参数、动记录,最终把技术异常变成了监管性质更严重的问题。

场景 5:搬迁、关停或土地交易,但忽略土壤和地下水历史风险
很多企业在资产处置或搬迁阶段只看权属、评估和工程清退,却忽视了地下水、历史储罐、渗漏点位、历史工序与重点监管义务。一旦问题在交易后暴露,代价往往更高。

五、管理层最该问的八个问题

1. 我们现有项目和地块,是否真的符合所在区域的生态环境准入条件?
2. 我们最近三年做过的技改、扩产、换料、改排口,是否都被环评和许可覆盖?
3. 排污许可证的证载内容,和现场工艺、设施、排口、数据,是否一一对应?
4. 在线监测和自行监测一旦异常,谁负责、几小时内响应、如何留痕?
5. 我们的危废委外、环保运维、监测服务,是否具备真正可审计的履约证据?
6. 公司是否存在地下水、历史污染地块、老储罐、老埋管这类“慢风险”?
7. 重点排放单位的碳数据、履约数据和项目碳影响,是否已经纳入经营管理体系?
8. 董事会和管理层,是否定期收到可以支撑决策的环保风险报告,而不是零散整改信息?
如果这八个问题里,有三个以上答不上来,企业大概率不是“没有问题”,而是还没有形成看见问题的系统。

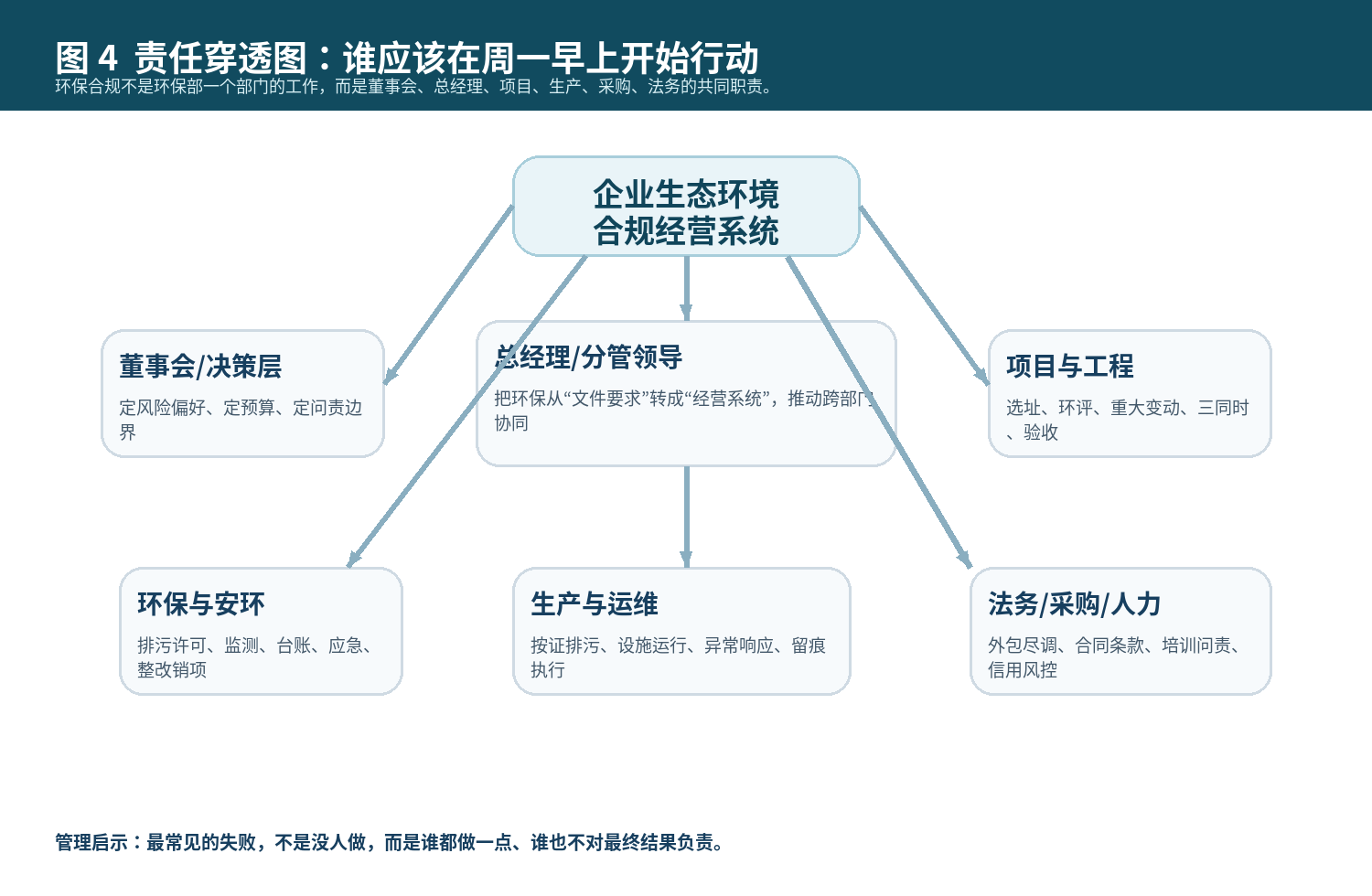

一号位提示:
环保工作最容易失败的方式,不是没人做,而是谁都做一点、谁也不对最终结果负责。
价值往往正体现在这里:把“大家都懂一点”的事项,变成“谁负责什么、什么时间完成、用什么证据证明完成”的管理系统。

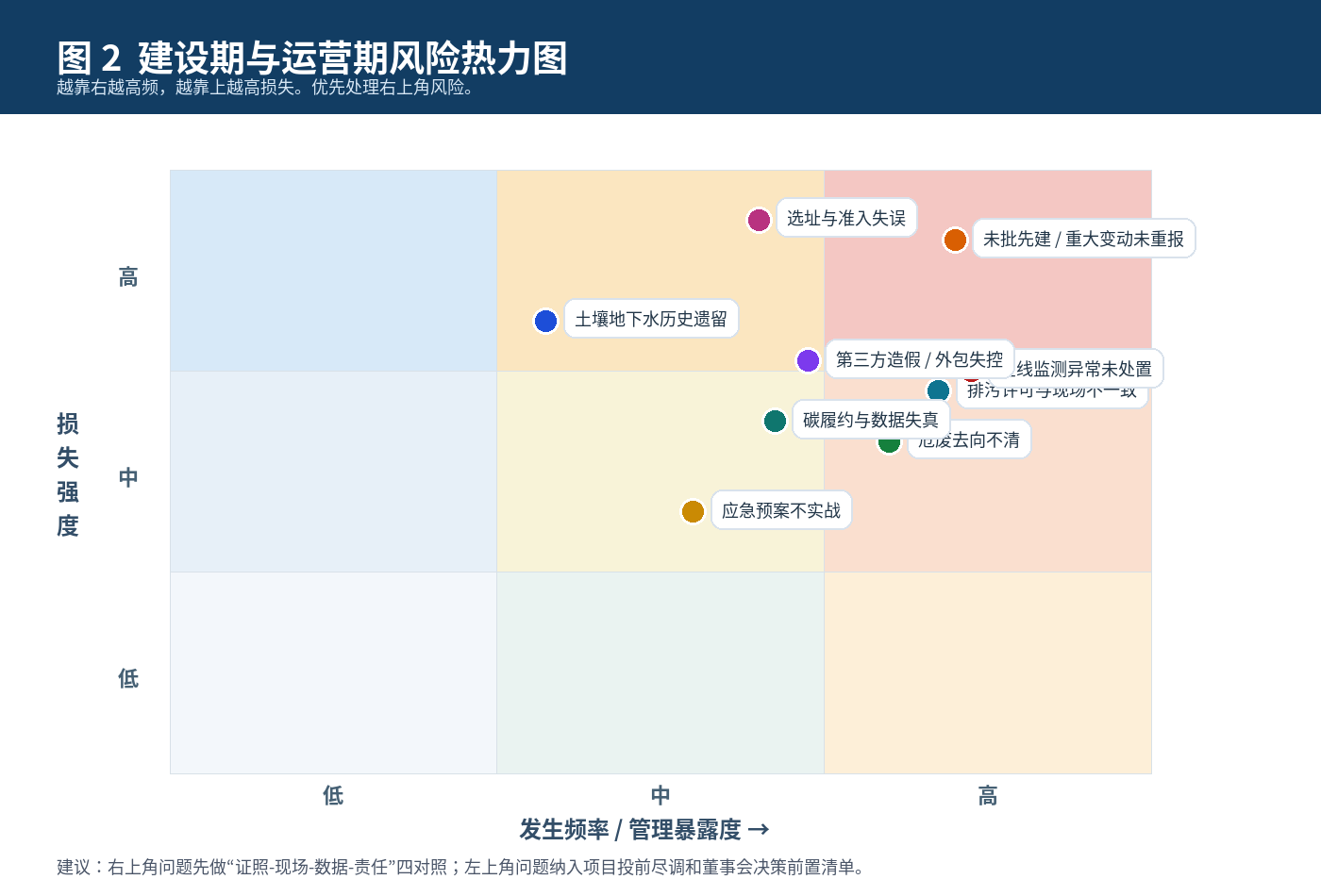

六、风险热力图:先解决哪些问题,企业最有感




从管理优先级看,建议企业把风险分成三类:

第一类:右上角风险,立即处理
包括未批先建、重大变动未重报、在线监测异常未处置、排污许可与现场不一致等。
这些问题通常兼具高损失、高暴露、高频触发的特征,最适合作为专项整治的一号清单。

第二类:左上角风险,前置治理
包括选址与准入失误、土壤地下水历史遗留等。
这类问题不一定天天发生,但一旦发生,损失巨大,且常常难以快速补救。最有效的方法不是事后补台账,而是投前和项目启动前尽调。

第三类:中高频中高损失风险,纳入系统管理
包括危废去向不清、第三方外包失控、碳履约与数据失真、应急预案不实战等。
这类问题最适合通过制度化、流程化、留痕化来持续压降。

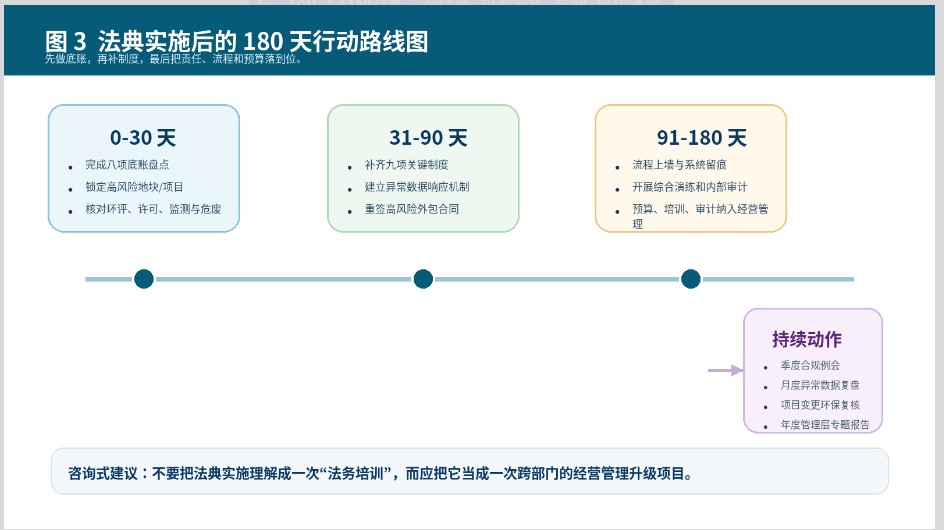

七、180 天行动方案:怎样从“知道变化”走向“真正落地”





7.1 0—30 天:先把底账摸清

目标: 先看到问题,再谈整改节奏。
建议围绕以下八项快速盘点:

• 项目准入
• 环评手续
• 三同时与验收
• 排污许可
• 在线/自行监测
• 固废危废
• 土壤地下水
• 应急预案与报告链条
输出成果:
一份问题底账、一份责任清单、一份高风险事项优先级排序。

7.2 31—90 天:把制度和流程补起来

目标: 从“靠人顶着干”转向“按流程稳定做”。
重点补齐:

• 工程变更触发环评判断机制
• 许可证执行清单机制
• 异常数据响应机制
• 第三方准入与复核机制
• 危废全过程留痕机制
• 土壤与地下水风险排查机制
• 事故报告与演练机制
• 碳排放核算与履约机制(适用企业)

7.3 91—180 天:把责任、预算和审计固化

目标: 让环保合规进入经营常态。
建议同步推进:

• 把关键要求拆解到岗位和班组;
• 重签高风险合同,补齐数据真实性与追偿条款;
• 将环保预算、培训计划、审计计划纳入年度经营管理;
• 至少组织一次综合演练和一次内部审计;
• 形成向董事会或管理层的专题汇报机制。
结语:法典时代,企业需要的不只是“学明白”,而是“做成系统”
把复杂监管要求转化为一套企业可执行、可追踪、可审计、可向上汇报的经营机制。

·对建设单位来说,最关键的是不把风险留在项目最前端;
·对运营单位来说,最关键的是不把问题藏在数据和台账里;
·对管理层来说,最关键的是把环保从文件要求,升级成经营系统。

法典不会自动提高企业的合规水平。真正提高合规水平的,是企业是否愿意现在就开始做三件事:看见问题、建立系统、把责任落到位。
